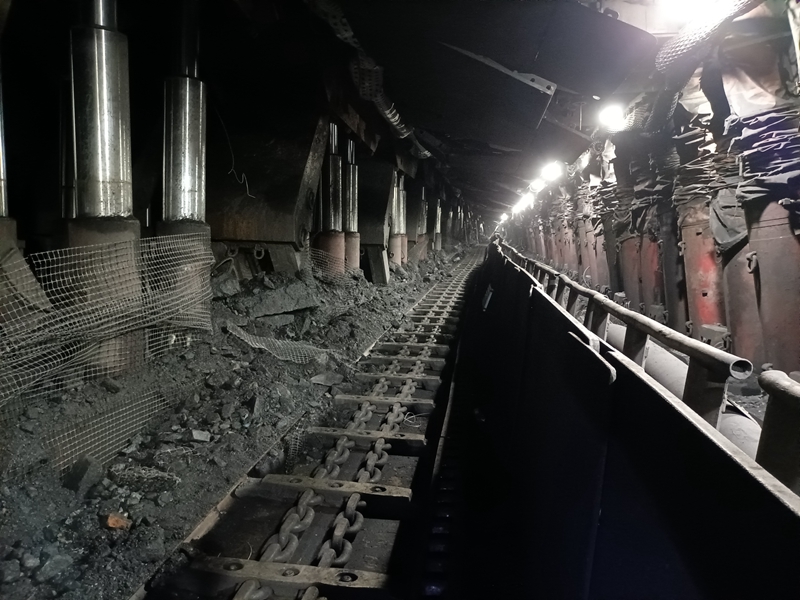

8月27日凌晨1时,随着采煤机司机“手起刀落”,运输机平稳运转,工作面与主回撤通道安全精准贯通……随即,调度室接到综采一工区捷报,5217工作面末采已全面精准贯通。
科学部署,攻克关键难题
5217综采工作面末采段地质条件特殊,基本顶为浅灰色细粒砂岩,直接底为灰白色细粒砂岩,顶板稳定性与底板承载能力对施工精度要求极高。工作面剩余432m推采距离时,该工区便启动末采筹备工作,成立专项小组,由技术人员牵头编制《5217综采工作面末采安全技术措施》。并多次与各生产部室沟通协调,明确从材料准备、支护补强到挂网贯通的全流程标准。
末采期间,工作面矿压变化剧烈,采煤技术员每日跟踪矿压观测数据,总结周期来压规律,提前预判压力峰值,确保推采节奏与顶板稳定性精准匹配。为确保顶底板控制到位,工作面推采至距主回撤通道32m时开始逐步降低采高,严格执行每次降刀不超过100mm、降一刀平一刀的操作规范,将停采线采高精准控制在4.6m。在挂网关键环节,通过绞盘升网、割煤、放网、拉架推溜的循环工序,实现网片与顶板的紧密贴合。
精细管理,筑牢安全防线
末采工作启动前,该工区以“学措施、明要点、知风险”为目标,在班前会和班后会上组织全员学习贯彻《5217综采工作面末采安全技术措施》,结合井下实际情况系统梳理末采关键环节的操作标准与注意事项,确保技术要求精准传递。通过组织事故案例学习、全员讨论分析等形式,引导职工主动提炼风险防控具体措施,让全员在“从措施中找方法、从案例中汲取教训”的过程中深化认知,推动每一条安全措施真正转化为现场操作准则。
末采作业环节多、交叉作业频繁,该工区将安全管控贯穿始终,采取工区管理干部双人带班、班组长分片管控、岗位人员精准操作。同步强化设备检修管理,末采前对采煤机、液压支架等核心生产设备开展全面排查检修,及时消除故障隐患,坚决杜绝设备“带病运行”。
协同作战,交出优异答卷
经过全体人员的不懈努力,5217综采工作面顶底板贯通精度控制在200mm以内,完全满足设备回撤要求,网片搭接平整、支护牢固,工程质量达到设计标准。此次末采作业的圆满完成,不仅验证了《5217综采工作面末采安全技术措施》的科学性与可操作性,更锤炼了一支“召之即来、来之能战、战之必胜”的煤海铁军。
从措施编制、材料筹备到现场施工,该工区与各生产部门、辅助工区紧密协同,严格落实审批流程与技术标准,全程实现“零安全事故、零质量隐患”。下一步,综采一工区将以更高标准和更严要求,全力以赴抓好各项安全生产工作,以实干精神为公司全年目标任务的完成提供坚实保障。
