机电工区:春防检修交卷时,供电保障再加码
发布日期:2026-05-07    点击量:73   作者:张思泽   来源:
字号:

近日,机电工区2026年春防检修工作顺利收官。该工区紧盯高压电气设备运行状态,统筹推进设备试验、现场检修和缺陷整改,推动春防工作落地见效。

准备做在前

春防工作启动前,该工区结合高压电气设备运行实际,提前编制安全技术措施,对检修时间、作业地点、影响范围、停送电步骤、安全管控要求和人员职责进行细化分解。各岗位人员提前熟悉现场供电运行方式,备齐摇表、万用表、验电笔、绝缘手套、绝缘靴、接地线等工器具,并对材料、配件和安全用具逐项检查确认,确保措施、票证、人员、工器具同步到位。“春防不是到现场才开始,前期准备越细,现场风险就越可控。”检修班班长杨全锋说。


体检查在细

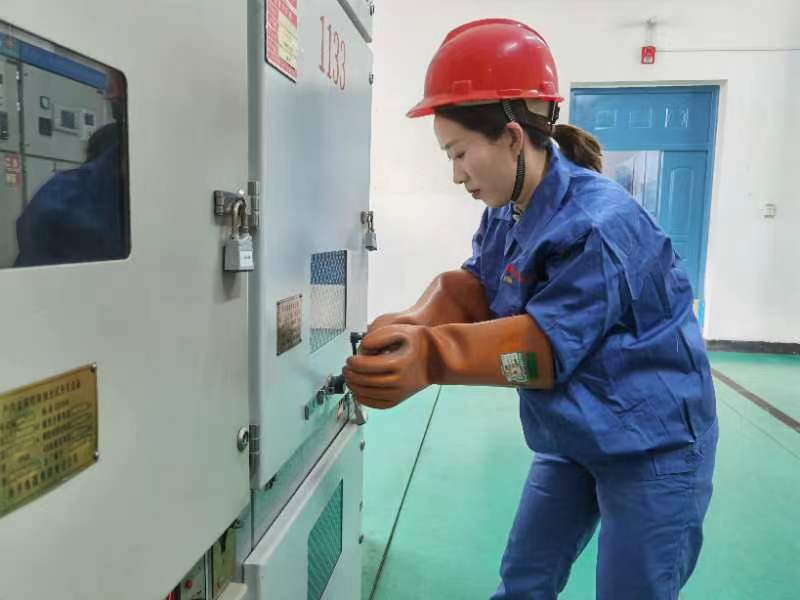

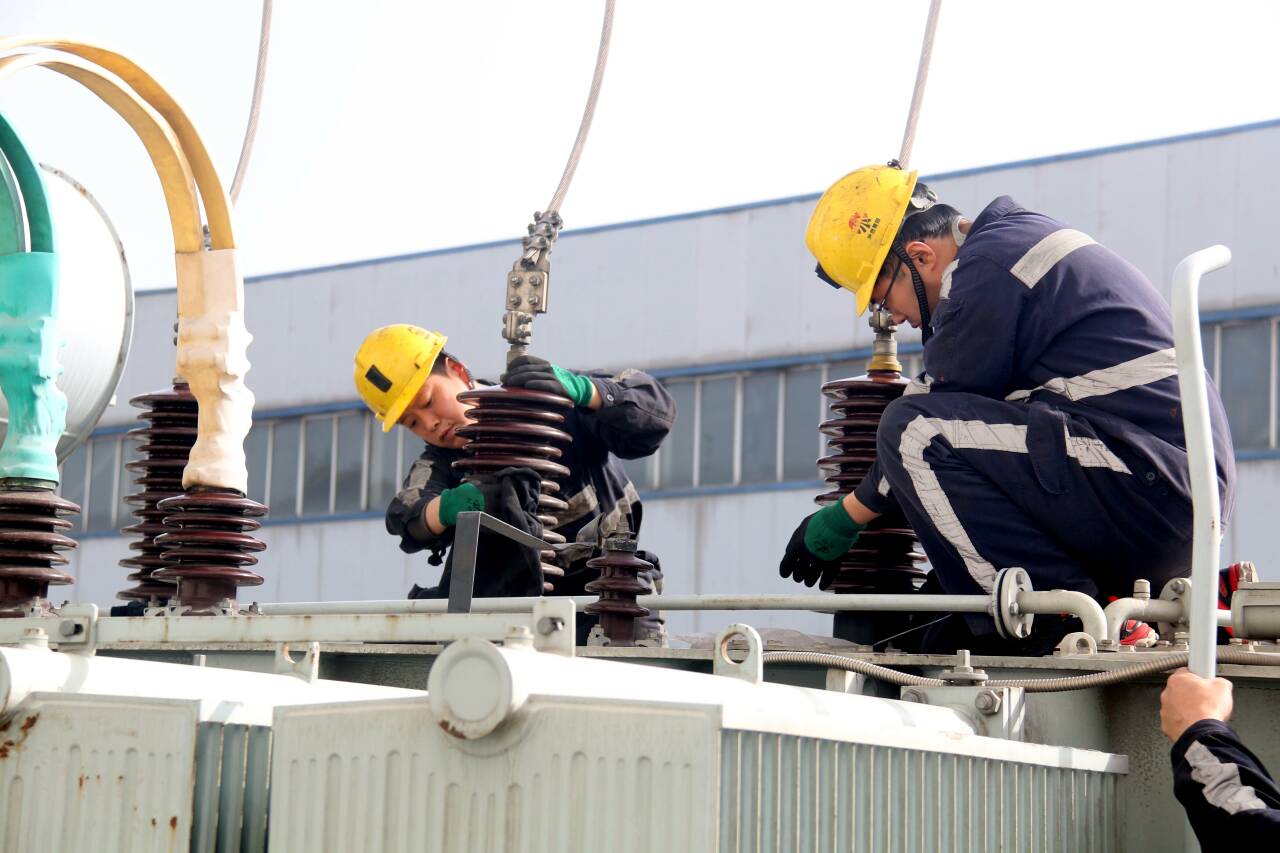

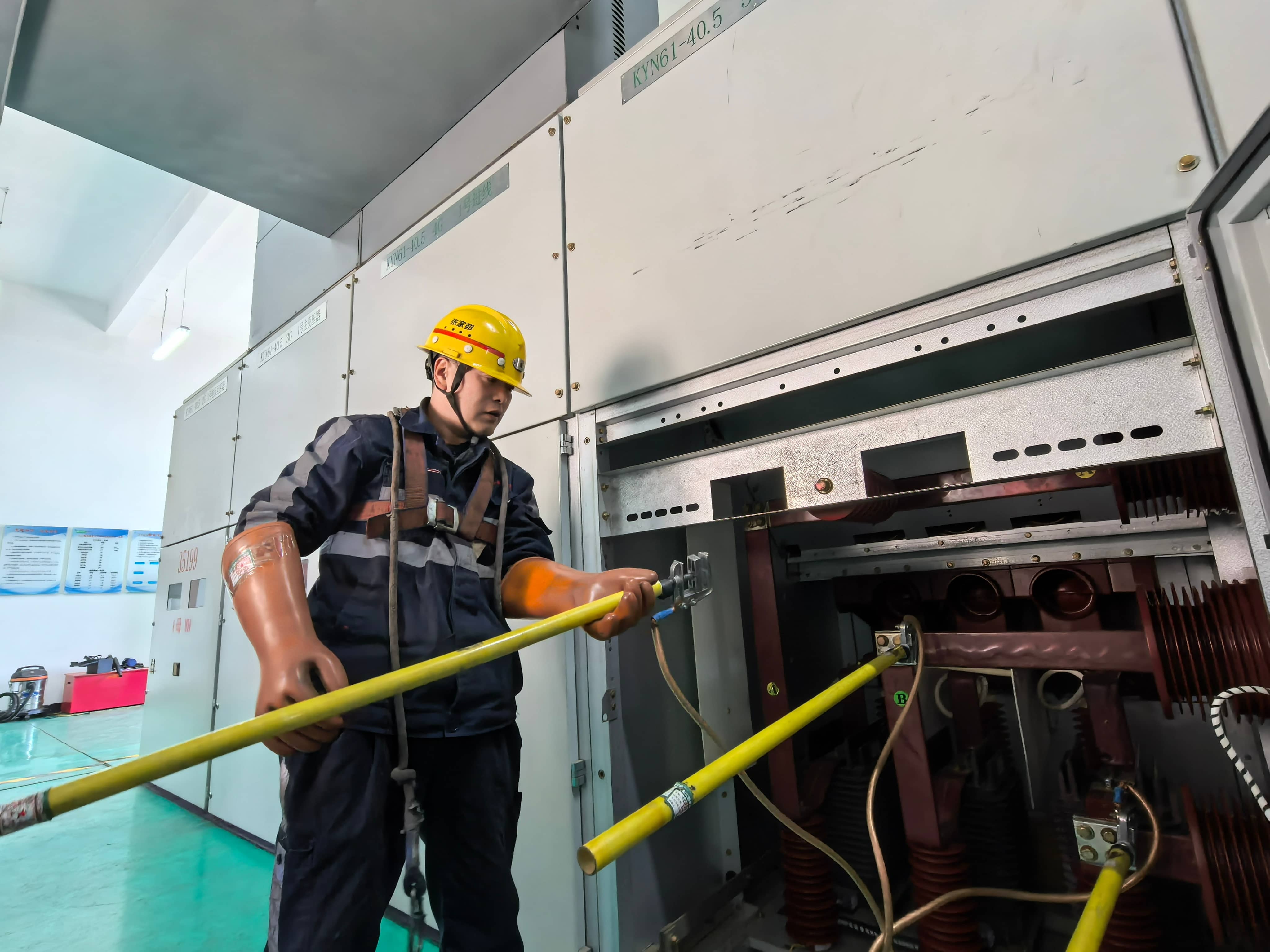

此次春防工作涉及35kV变电所、110kV变电站、主通风机配电室、井下各变电所及相关配电点,作业点多、环节多、协调量大。检修过程中,该工区坚持分时分段推进,严格执行工作票、操作票和停送电制度,按照停电、验电、放电、挂接地线、悬挂警示牌、设置警戒线等流程逐项落实安全措施。柜门打开后,检修人员对高压开关柜、母排、主变、馈出线路等设备逐台检查,重点开展除尘、紧固、绝缘摇测和状态确认,累计发现一次设备缺陷5处、二次设备缺陷12处,为现场消缺提供了准确依据。


消缺抢在早

针对春防过程中发现的设备缺陷,该工区提前准备材料及配件,充分利用停电窗口开展现场消缺,做到发现一项、处理一项、确认一项。春防期间,该工区更换过电压保护器4台,利用一级负荷主通风机配电室停电检修时机,更换继电保护装置4台,同步完成控制回路双电源改造,并对井下供电回路进行了零序保护接入改造。现场人员一边核对二次线号,一边复查保护定值,在有限停电时间内压茬推进,确保设备缺陷及时处理、隐患整改闭环销号。


下一步,机电工区将持续做好春防后设备运行跟踪,对关键设备、重点回路和已处理缺陷开展复查,进一步提升供电系统安全可靠性,为矿井安全生产提供稳定保障。
